关于2023年部分重点项目(工业类)进展情况的督查通报
8 月 7 日—9 日,县大督查办对 2023 年度重点项目中的工业类项目推进情况进行专项督查。现将具体情况通报如下:
一、进展情况
此次共督查 40 个工业项目,涉及开发区、泗涂产业园、工投集团、大庄镇、屏山镇等 7 家责任单位。其中按时序进度或超时序进度完成项目有 16 个;未按时序进度完成的项目有15 个;项目暂时搁置,无实质性进展的项目有 9 个。截止目前已正式投产的项目共 8 个,其中开发区 6 个,泗涂产业园 2个(详见附件)。
二、存在问题
截至目前,虽然全县工业项目建设取得了一定的成效,但通过督查发现仍存在一些问题,主要表现在:一是项目推进速度总体偏慢。此次督查的 40 个工业项目,15 个项目未完成时序进度,9 个项目暂时搁置;二是环评批复未下。如泗县泉为绿能异质结光伏电池片及组件项目等 3 个项目;三是供电杆线未迁移。如泗县智能制造产业园二期项目;四是征迁未完成。如泗县煊炑中医健康科技产业园项目。
三、工作要求
1.密切配合,优化服务。住建局、环境分局、自然资源和规划局等各职能部门要务必高度重视,充分认识到重点项目推进的重要性、紧迫性,强化服务意识,加强横向纵向对接,主动跟进项目建设各个环节,协调推进项目前期手续办理。
2.狠抓进度,强化管理。牵头责任单位对已开工项目,督促企业强化工作措施,倒排工期,在确保工程质量的前提下加快项目建设进度;对暂未落地的工业企业,要加强与企业沟通联系,认真分析原因,找准问题症结,采取有效措施,确保项目能尽快落地投产。
3.加强督查,建立机制。建立健全县重点项目督导调度机制,县发改委及时对项目实施进展、纳统情况进行督查通报,及时召开协调推进会,研究和协调解决项目建设中的困难和问题,及时通报。对工作不积极、措施不得力,进度跟不上、效果不明显的项目,提出整改要求及完成时限。

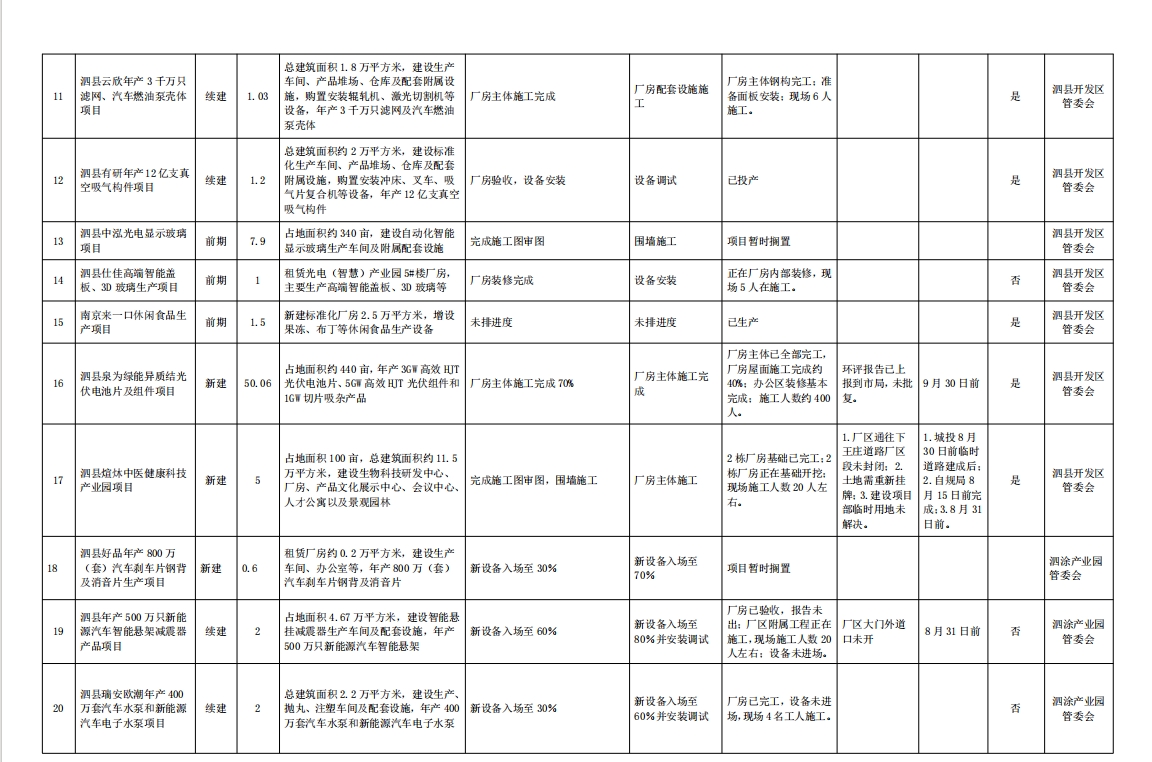

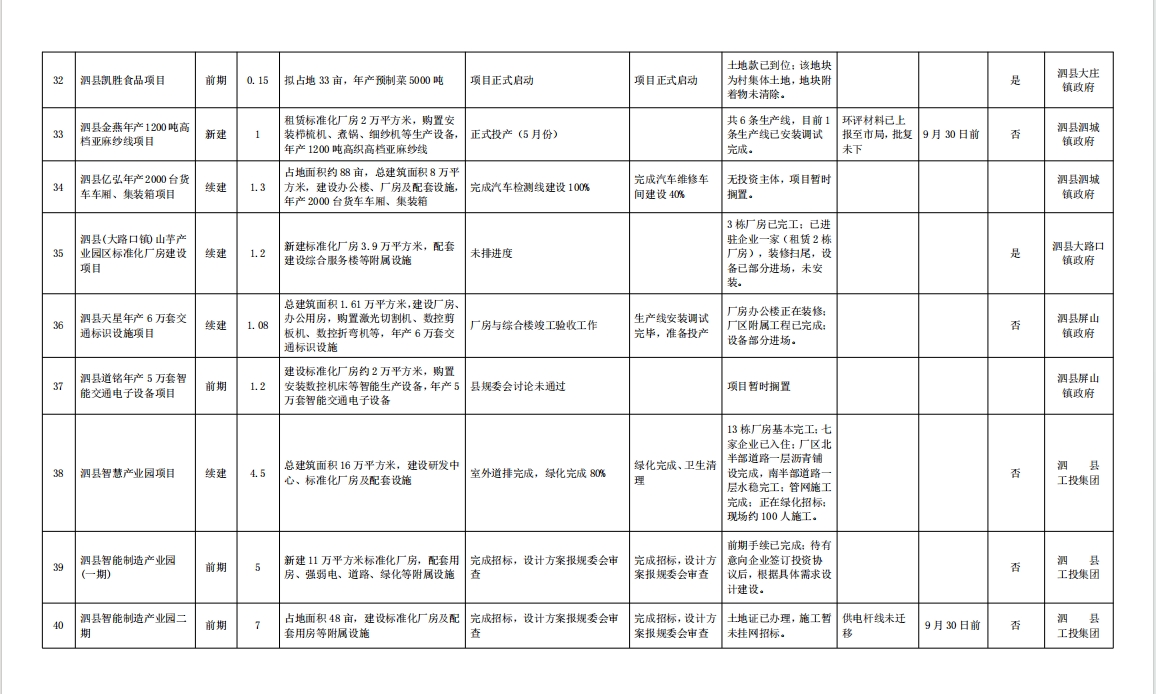

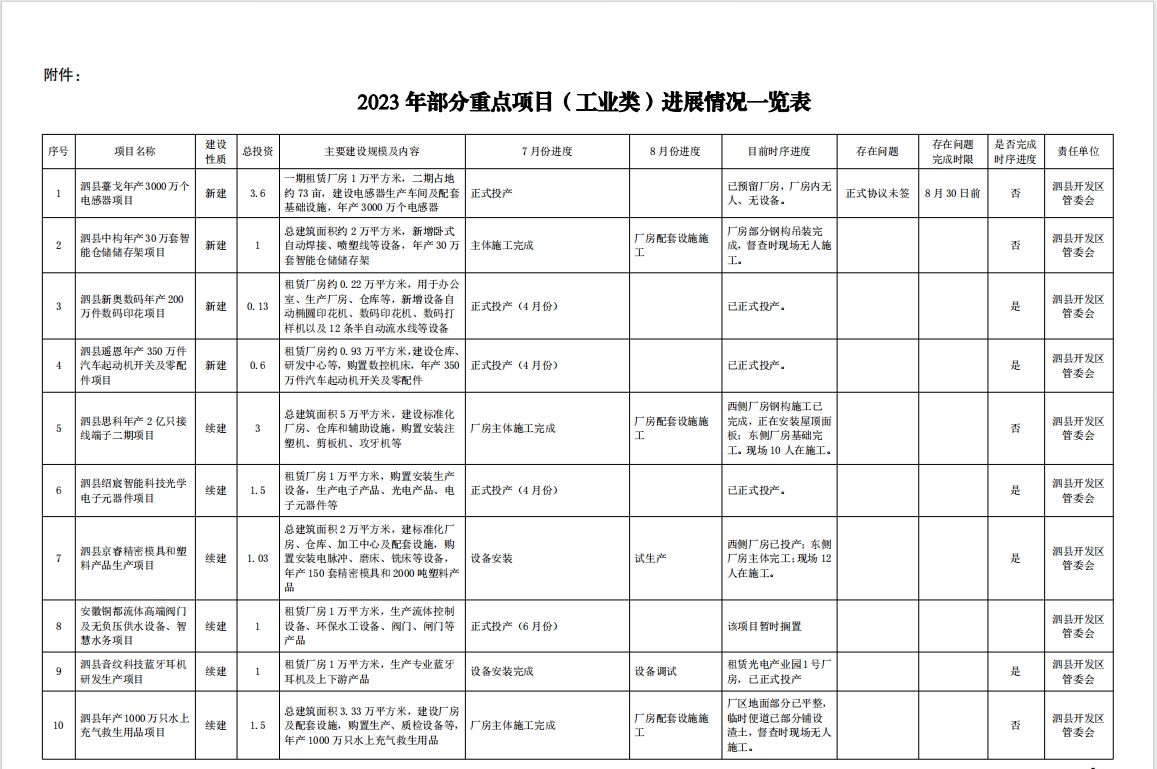

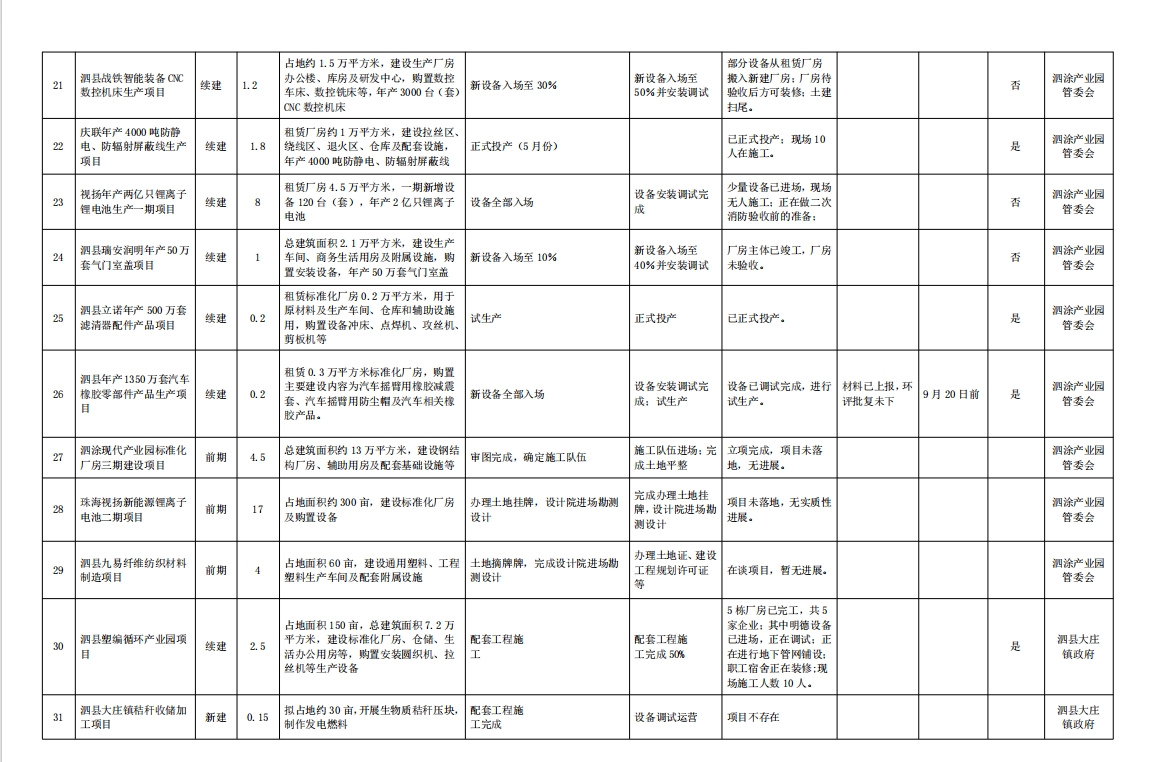

附件:2023 年部分重点项目(工业类)进展情况一览表
